← Все курсы · Все руководства · Серия «Миграция данных»

Расширение масштабов и план проекта

Как ответить на запрос, не сказав «нет» и не потеряв дату · Часть Analyst Prep Kit

К , аналитик данных · Опубликовано

Расширение масштаба — это не одна большая просьба, а пятнадцать маленьких разумных. Ответ не отказ. Он показывает, сколько стоит каждый запрос в плане, и позволяет клиенту принять решение, исходя из этого.

Краткая версия. Никогда не отвечайте на запрос на изменение «да» или «нет». Ответьте, как это повлияет на план, а затем спросите, хотят ли они вынести это на обсуждение или обсудить.

План – это инструмент

Как вы думаете, почему план проекта облегчает этот разговор? Ответьте до того, как будет указан абзац.

Потому что это отвлекает разговор от вашего мнения. Без плана «это займет еще неделю» — это сложно. План — это веха с новой датой, и клиент может видеть, что еще движется.

Исследование прямо говорит о том, какая половина имеет значение. Двир и Лехлер изучили 448 проектов и обнаружили, что положительный эффект хорошего планирования почти полностью нивелируется отрицательным эффектом изменения целей. Их вывод вынесен в заголовок: планы – ничто, изменение планов – все. Ценность плана не в том, что он предсказывает ход проекта. Дело в том, что это позволяет вам показать, что происходит с изменением.

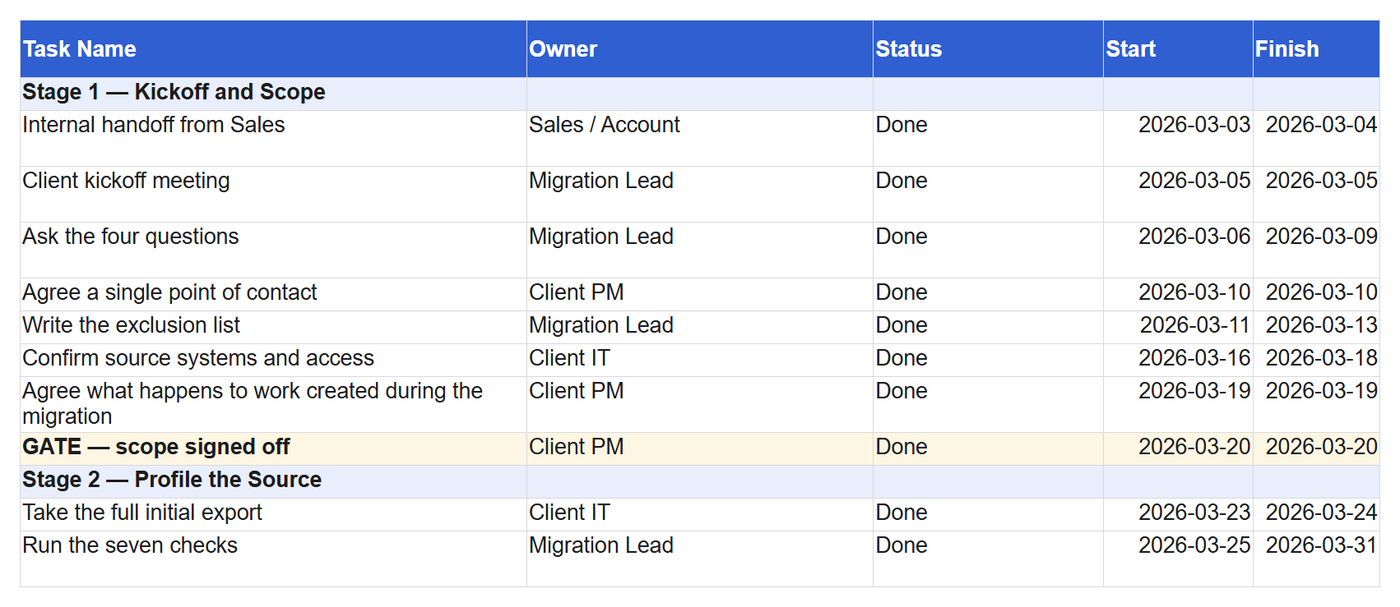

План проекта миграции в Эксель. У каждой задачи есть владелец, статус, дата начала и дата окончания, а этап заканчивается выделенной строкой с надписью GATE, область действия подписана.
У каждой задачи есть дата и владелец, поэтому запросу есть куда приземлиться. Выделенный ряд — это ворота, закрывающие сцену.

Небольшие просьбы: показать эффект, предложить две двери

Для всего, что отодвигает важную веху на дни, а не на недели, ответ состоит из трех частей.

Отнеситесь к этому серьезно. «Это разумное желание, и я понимаю, почему».

Покажите эффект. «Добавление означает, что отображение финиширует 22-го числа, а не 15-го, что переносит пробный прогон на ту неделю, когда ваша команда будет на конференции, поэтому начало работы переносится на 6-е число».

Предлагаю две двери. «Вы хотите отложить это до запуска, или нам следует обсудить это как следует?» Обе двери открыты, и ни одна из них не говорит вам «нет».

В этот момент вносится множество запросов не потому, что вы отклонили их, а потому, что клиент не увидел стоимость. Остальное обсуждается, и это правильный результат для запроса, который того стоит.

Представьте себе клиента, который просит одно дополнительное поле в день закрытия карты. Прежде чем читать дальше, повторите первое предложение. Если там указано воздействие, а не ответ, он у вас есть.

Когда привлекать людей, владеющих результатом

Как только изменение перенесет дату вступления в силу, оно перестанет быть разговором между вами и вашим ежедневным контактом. В первую очередь нужен тот, кто согласовал дату.

Скажите это как преимущество, потому что оно одно: «Это меняет октябрьскую дату, поэтому я хотел бы обсудить это с людьми, которые установили эту цель, и убедиться, что все выбирают один и тот же компромисс».

Это также защищает ваш контакт. Самостоятельное согласие на изменение даты — это риск для них, а предложение поделиться решением — это скорее любезность, чем эскалация.

Большие запросы: маршрутизируйте их, а не поглощайте

Некоторые запросы не являются изменением графика, это другой проект. Вторая система, о которой никто не упомянул. Набор данных, которого никогда не было в контракте.

Ответ теплый и немедленный. «Это выходит за рамки текущих задач, и, безусловно, позвольте мне добиться успеха для клиентов и посмотреть, какие у нас есть варианты».

Обе половины имеют значение. «Не в текущем объеме» сказано прямо, чтобы его нельзя было неправильно запомнить. «Позвольте мне посмотреть, какие у нас есть варианты» означает, что вы все еще на их стороне, и это передает коммерческое решение людям, чье это решение.

Никогда не принимайте большую просьбу спокойно, чтобы быть полезным. Это создает прецедент, сдвигает дату, обещанную кем-то другим, и это означает, что следующий придет, предполагая тот же ответ.

Запишите это в тот же день

Каждый запрос на изменение, принятый или внесенный, отправляется в последующем электронном письме: о чем спрашивали, сколько это стоит, что было решено, кем.

Особенно поданный запрос. Шесть недель спустя кто-то помнит, что спросил, но не помнит решения, и запись в одну строку решает все за секунды, и никто не должен быть прав.

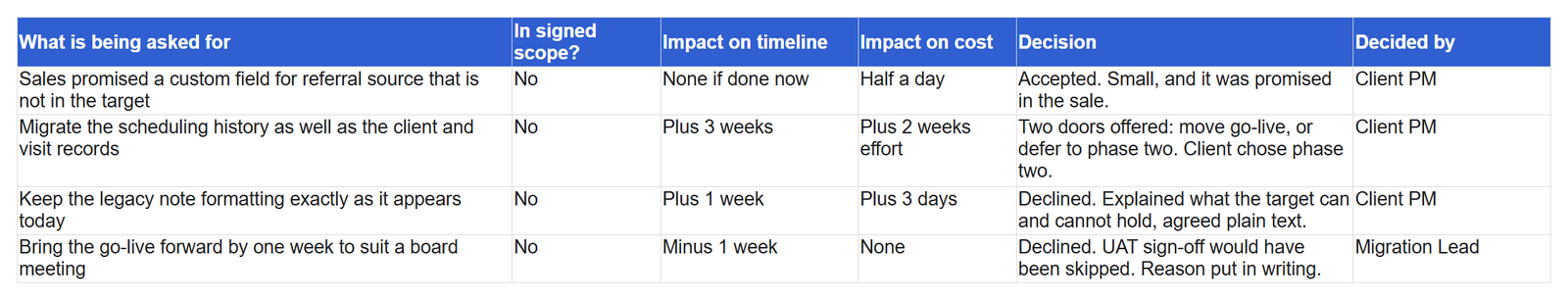

Журнал запросов на изменение в Эксель. Четыре запроса, в каждом из которых указано, о чем просили, входит ли это в подписанный объем, влияние на сроки и стоимость, решение и кто принял решение.
Те же четыре запроса, шесть недель спустя. Никто не должен помнить, кто на что согласился, потому что стоимость и решение стоят рядом с запросом.

Шпаргалка

Размер запросаВаш ходКто решает
Дней на одной вехеПокажите влияние, предложите таблицу или обсудитеВаш контакт
Перемещает дату запускаПродемонстрируйте влияние, попросите включить людей, которые установили датуПодписавшаяся сторона
Вне контрактаНазовите это прямо: путь к успеху клиентаВаша собственная коммерческая команда
Что угодно, однажды решилНапишите это в ответном письмеЗаписано, не решено

Одна привычка

На каждый запрос на изменение отвечайте с указанием его влияния на план, а не с ответами «да» или «нет». Это помогает вам быть полезными и сохраняет свидание честным.

Какой запрос чаще всего приходит с опозданием в ваших проектах?

Дальше

Ранее: Когда клиент молчит  ·  Все восемь этапов

Проверочная работа выполняется на языке SQL, а не на продвинутом уровне SQL.

Подсчет строк, группировка для поиска дубликатов и объединение для поиска потерянных строк покрывает большую часть того, что требует от вас миграция. Курс SQL обучает этим движениям по порядку, имея данные перед вами.

Откройте набор SQL →

Или сразу начните вводить: открыть SQL-практикум, тринадцать запросов, каждый из которых добавляет что-то одно к последнему.

Весь пробег в одном месте.

Вы переносите записи клиента в новую систему, и вас беспокоит та неделя, когда клиент замолкает. Руководство по миграции данных это все восемь этапов по порядку, 63 страницы, от первой стартовой встречи до гиперпомощи, так что вы можете пройти один, не опоздав на три недели с важным вопросом.

Руководство по миграции данных, 29 долларов США →

Ссылки

  1. Двир Д. и Лехлер Т. (2004). Планы — ничто, изменение планов — всё: влияние изменений на успех проекта. Исследовательская политика, 33(1), 1–15.
  2. Голлвитцер, П.М., и Ширан, П. (2006). Намерения реализации и достижение цели: метаанализ эффектов и процессов. Достижения экспериментальной социальной психологии, 38., 69–119.
